屋面虹吸排水系统的【秘密】施工过程!

时间:2022-11-09     作者:浙江雨达人建筑材料有限公司

  屋面虹吸排水系统的【秘密】施工过程!近几年来,随着人们对生活质量的提高,对居住环境的要求逐渐提高。随之而来的是屋面的栽种,并逐渐走进人们的生活之中。但是由于大面积的种植屋面通常坡度较小,降水时容易形成积水。而且随着积水面积的不断增加,并且浸入植株的根系中,会引起根系腐烂,进而导致植株的死亡。与此同时,大量积水还加大了屋面荷载,增加了屋面结构开裂、渗漏等隐患。所以安装屋面虹吸排水系统是很有必要的。

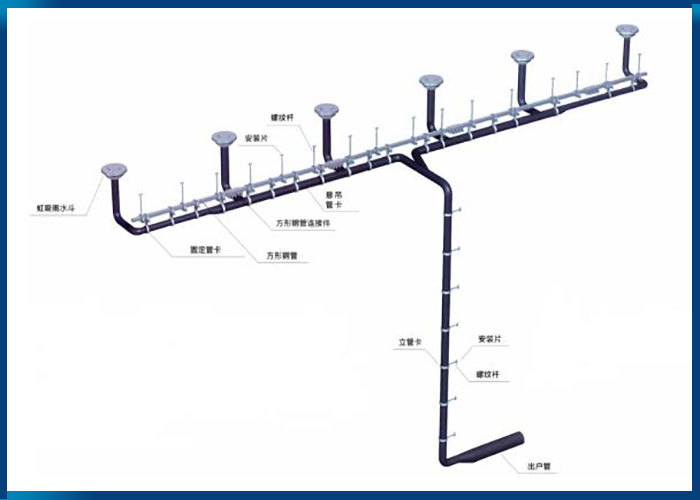

屋面虹吸排水系统

  与传统的室外工程相比,种植式地下室顶板屋面虹吸排水系统可以实现水资源的循环利用,适用于各种公用和民用建筑地下室屋面的室外排水,特别是对于面积较大、放坡困难或不找坡的建筑物。屋面虹吸排水系统可以有序地排水,减少屋顶漏水的隐患。该系统从过去的被动排水,发展为现在可见的主动排水,在降低地下建筑顶板压力的情况下,真正实现零坡度、分区域、有序排水,同时大大降低屋顶渗漏风险。

  屋面虹吸排水系统简化工序,节省工程造价费用。屋面虹吸排水系统取消了传统的翻坡层、保护层、隔离层、排水滤层等,简化了施工程序,节约了大量的施工周期和成本。屋面虹吸排水系统绿色环保,实现水资源的再利用。该系统是一种专门用于保护种植顶板,并将雨水二次回收的系统,雨水经土壤和滤水层过滤后,可以直接用于园林浇灌、清洗园路等,而且对渗漏的雨水也可以同样收集起来,实现水资源的再利用。

  屋面虹吸排水系统的施工过程:清理基层→定位弹线→安装虹吸排水槽→防排水异型片→土工布搭接处粘接→安装透气观察管→虹吸排水槽上铺土工布→观察井和集水井的安装→土工回填→绿化施工。

  ▼清理基层。找平层表面应清理干净,将找平层表面的尘埃、杂物清理干净,施工基面应牢固、平整、光洁,不能有松软、沙化、凸起、凹陷、空鼓等现象。

  ▼对弹线的定位。从屋顶坡向或排水口的位置来确定整体排水方向,按图定位规划弹线,确定虹吸式排水槽的位置。控制线放样。

  ▼安装虹吸式排水槽。虹吸式排水管的铺设。

  ▼铺设防排水异型板材。竖墙部的卷材铺设:高分子防护排水异型片自粘工布竖墙部用胶条密封。在管子的伸出部分涂上特殊的胶水,然后用土工布粘好管子,以防土进入卷材内部。

  ▼土布的搭接处有粘结。聚合物防渗排水异型片自泥工布卷材长边和短边采用专用胶粘剂水平缝固定,形成整体防水保护。

  ▼安装虹吸透气性观察管。高聚物顶板防排水异型片、塑料虹吸排水槽、滤网等铺设完毕后,按图纸设计顶板出水口位置连接虹吸排水管。

  ▼虹吸排水槽上铺土工布。铺设面宽600mm的虹吸排水槽中,两块土工布之间采用专用胶水进行搭接。

  ▼观测井和集水井的安装。在指定位置按设计图纸安装雨水过滤观察井,并将其与安装在种植顶板上的虹吸式排水槽出水口连接,然后再将雨水过滤观察井与集水井连接,可使土壤渗出水经观察井沉淀后流入集水井。集水井的规模应根据当地年平均降水量、汇水面积和灌溉面积综合考虑。

  ▼土方回填法回填土应及时,避免其他工作场所对聚合物防渗排水异型片、土工布的破坏,应随铺随填,施工机械不应与聚合物防渗排水异型片直接接触,在覆土完成后行走或停放机械设备。在回土过程中应采取四面中间回土、观察管安装在虹吸排水槽上的位置等措施,以保证观察管不被损坏。

屋面虹吸排水系统

  ▼绿化建设。拆除高架体,应严格遵循拆除顺序,由上至下,层层拆除。拆下支架后,卸下锚杆螺栓盖,便可拆下三角支撑。拆下的构件,不准乱扔乱放,集中收集整理,周转使用。用塔吊吊运到集中堆放地点,将方木下垫,集中堆放,清理保养,覆盖保存,便于下一次周转使用。
